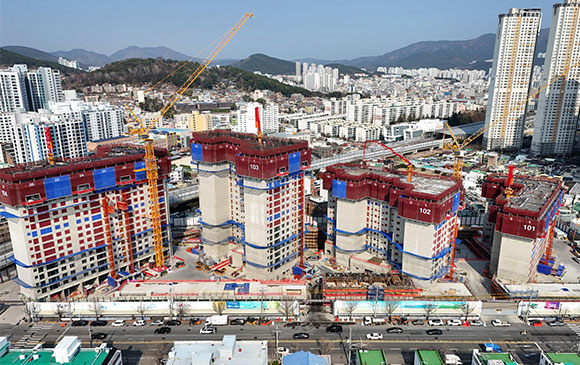

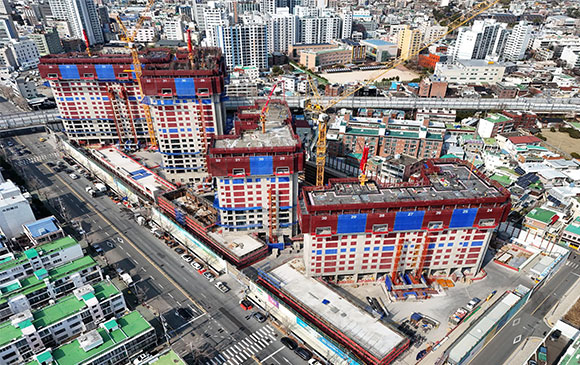

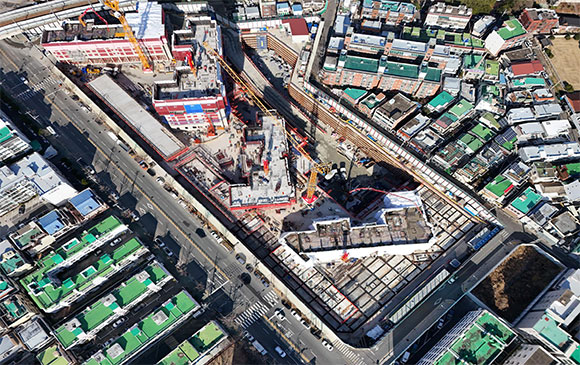

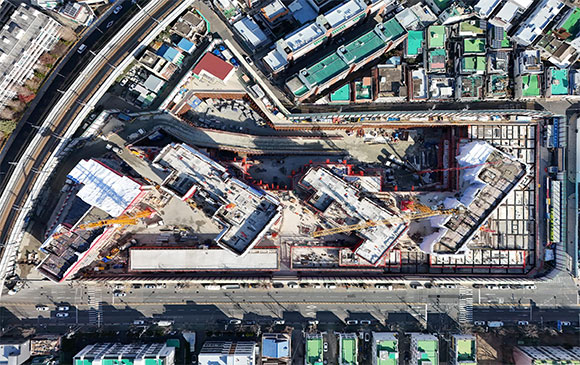

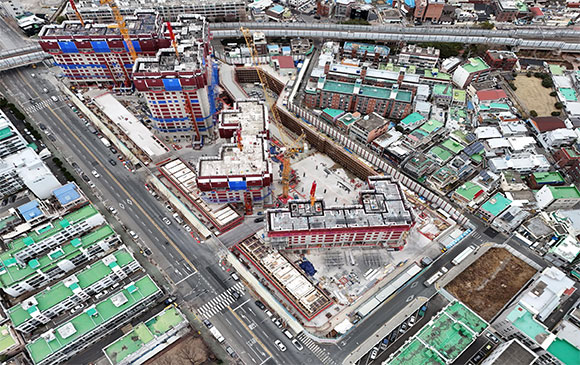

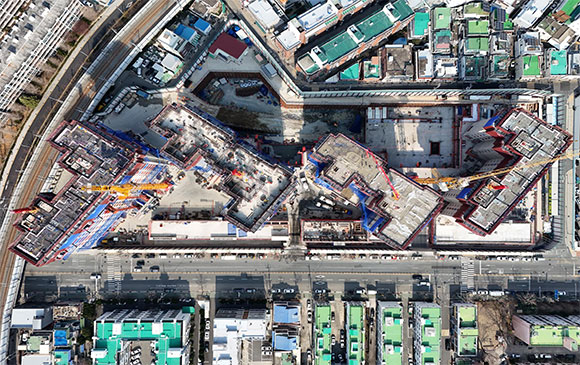

안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
26년 03월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)

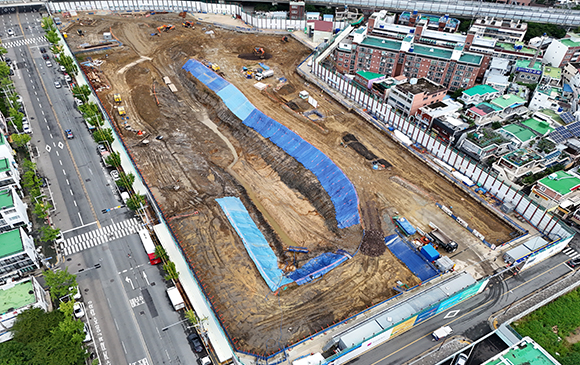

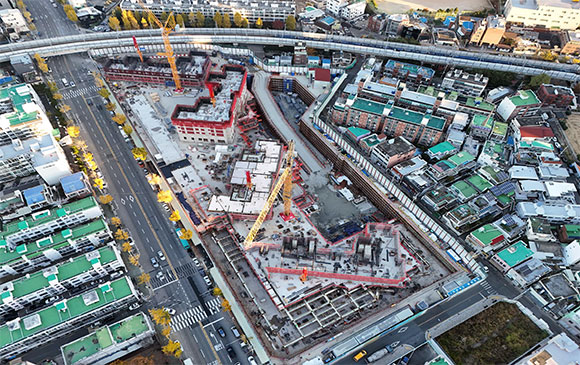

■ 토목공사: 가설램프 해체 및 잔여구간 토사 반출
■ 철근콘크리트 공사: 101동 11F 형틀 작업
102동 14F 타설 작업
103동 19F 벽체 철근 배근 작업
104동 17F 바닥 철근 배근 작업
근린생활시설 형틀 설치 작업
■ 기계설비공사: 101동 12F 바닥 슬리브 작업
102동 15F 벽체 슬리브 작업
103동 19F 벽체 슬리브 작업
104동 18F 벽체 슬리브 작업
■ 일반전기공사: 101동 12F 바닥배관 및 입선 작업
102동 15F 벽체배관 및 입선 작업
103동 19F 벽체배관 및 입선 작업
104동 18F 벽체배관 및 입선 작업
지하주차장 배관 및 입선 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2026.02
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
26년 02월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 흙막이 가시설 띠장 해체
■ 철근콘크리트 공사: 101동 6F 타설 및 먹매김 작업
102동 10F 형틀 설치 작업
103동 17F 바닥 철근 배근 작업
104동 13F 벽체 철근 배근 작업
근린생활시설 301,302호 형틀 설치 작업
■ 기계설비공사 : 101동 6F 바닥 슬리브 작업
102동 10F 벽체 슬리브 작업
103동 17F 바닥 슬리브 작업
104동 13F 벽체 슬리브 작업
■ 일반전기공사 : 101동 6F 바닥배관 및 입선 작업
102동 10F 벽체배관 및 입선 작업
103동 17F 바닥배관 및 입선 작업
104동 13F 벽체배관 및 입선 작업
지하주차장 배관 및 입선 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2025.12
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 12월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 흙막이 가시설 띠장 해체
■ 철근콘크리트 공사: 101동 2F 타설 및 먹매김 작업
102동 3F 갱폼 인상 작업
103동 9F 갱폼 인상 및 벽체 철근 배근 작업
104동 6F 갱폼 인상 및 벽체 철근 배근 작업
근린생활시설 303호 타설 완료
■ 기계설비공사: 101동 2F 바닥 슬리브 작업
102동 3F 바닥 슬리브 작업
103동 9F 벽체 슬리브 작업
104동 6F 벽체 슬리브 작업
■ 일반전기공사: 101동 2F 바닥배관 및 입선 작업
102동 3F 바닥배관 및 입선 작업
103동 9F 벽체배관 및 입선 작업
104동 6F 벽체배관 및 입선 작업
지하주차장 배관 및 입선 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2025.11
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 11월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 흙막이 가시설 띠장 해체
■ 철근콘크리트 공사: 101동 1F 벽체 철근 배근 작업
102동 2F 바닥 단열재 설치 작업
103동 5F A/F 설치 및 RCS 설치 작업
104동 2F 갱폼 설치 및 벽체 철근 배근 작업
■ 기계설비공사: 101동 1F 벽체 슬리브 작업
102동 2F 바닥 슬리브 작업
103동 5F 벽체 슬리브 작업
104동 2F 바닥 슬리브 작업
■ 일반전기공사: 101동 1F 벽체배관 및 입선 작업
102동 2F 바닥배관 및 입선 작업
103동 5F 벽체배관 및 입선 작업
104동 3F 바닥배관 및 입선 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2025.10
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 10월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 흙막이 가시설 띠장 해체
■ 철근콘크리트 공사: 101동 1F 주동부 바닥 철근 배근 작업
102동 2F 바닥 거푸집 설치 작업
103동 4F 바닥 철근 배근 작업
104동 2F 바닥 거푸집 설치 작업
■ 기계설비공사: 101동 1F 바닥 슬리브 작업
102동 1F 벽체 슬리브 작업
103동 4F 바닥 슬리브 작업
104동 1F 벽체 슬리브 작업
■ 일반전기공사: 101동 1F 바닥배관 작업
102동 1F 벽체배관 작업
103동 31F 벽체배관 작업
104동 1F 벽체배관 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

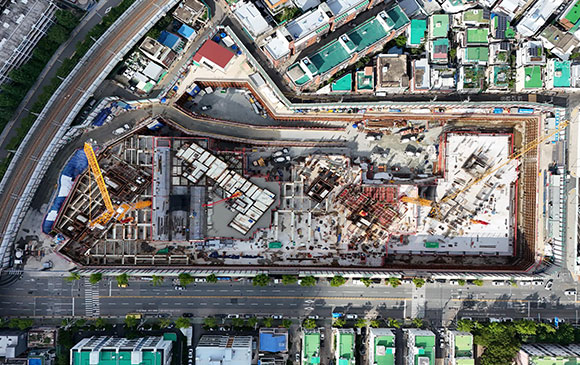

2025.09

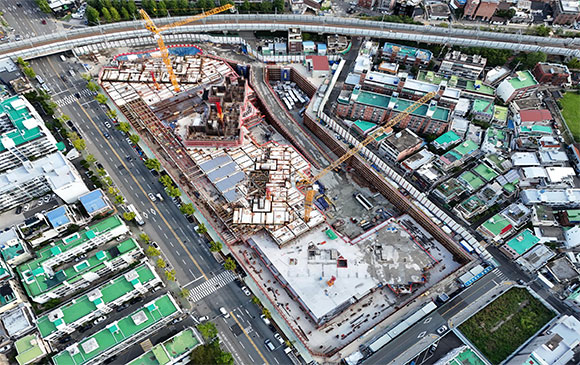

안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 8월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 흙막이 가시설 띠장 해체
■ 철근콘크리트 공사: 101동 B1F 주동부 벽체 거푸집 설치 작업
102동 B1F 주변 주차장 보 및 슬라브 철근 배근 작업
103동 지상1F 슬라브 거푸집 설치 및 TG보 철근 배근 작업
104동 지상1F 주동부 시스템 비계 설치 작업
■ 기계설비공사: 101동 B1F 슬리브 작업
102동 지상1F 슬리브 작업
103동 지상2F 슬리브 작업
104동 지상1F 슬리브 작업
■ 일반전기공사: 101동 B1F 벽체배관 및 입선 작업
102동 지상1F 바닥배관 및 입선 작업
103동 지상1F 벽체배관 및 입선 작업
104동 지상1F 벽체배관 및 입선 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2025.08
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 8월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 흙막이 가시설 띠장 해체
■ 철근콘크리트 공사: 101동 B2F 주변 주차장 슬라브 타설
102동 B1F 보 및 슬라브 거푸집 설치 작업
103동 지상1F 벽체 거푸집 작업
104동 지상1F 바닥 단열 및 주변 주차장 보 철근 배근 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

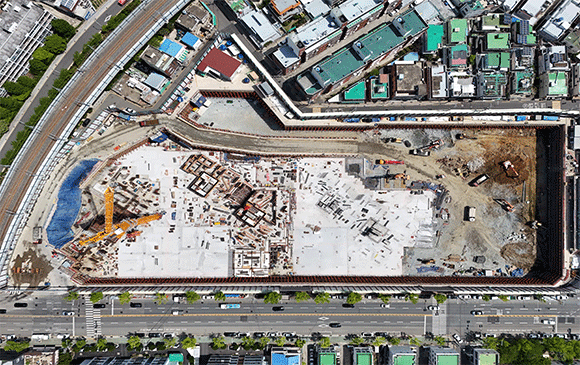

2025.07
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 7월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 흙막이 가시설 띠장 해체
■ 철근콘크리트 공사: 101동 B2F 벽체 거푸집 설치 작업
102동 B1F 보 및 벽체 거푸집 설치 작업
103동 지상1F 주동부 거푸집 작업
104동 지상1F 보 및 슬라브 철근 배근 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

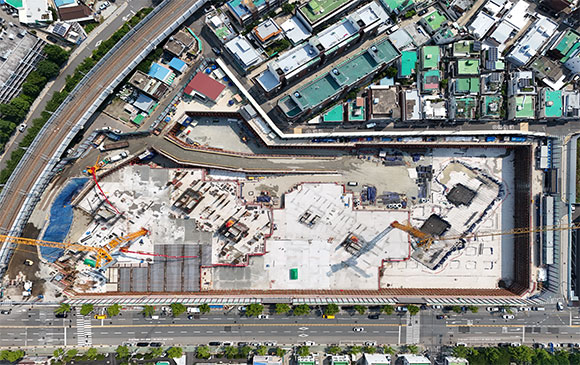

2025.06
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 6월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 102,104동 가시설 띠장 해체
■ 철근콘크리트 공사: 101동 B2F 슬라브 거푸집 작업
102동 B1F 보 및 슬라브 타설
103동 지상1층 보 및 슬라브 거푸집 작업
104동 지상1층 보 및 슬라브 거푸집 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

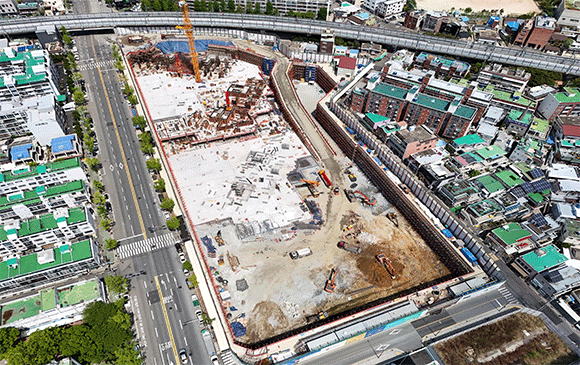

2025.05

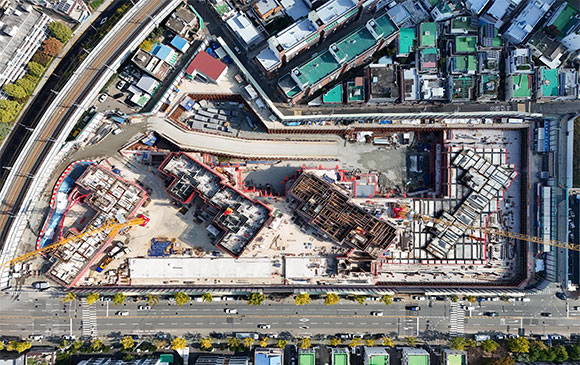

안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 5월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 전 구간 어스앙카 천공 및 띠장 설치, 파암 완료
휘트니스 잔여구간 터파기
북서측 1~5단 띠장 해체
■ 철근콘크리트 공사: 101동 버림 타설 완료 및 주동부 기초 철근 배근
102동 B2F 바닥 타설 완료 및 벽체 철근 배근
103동 B1F 바닥 타설 완료 및 벽체 철근 배근
104동 B1F 바닥 타설 완료 및 벽체 철근 배근
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

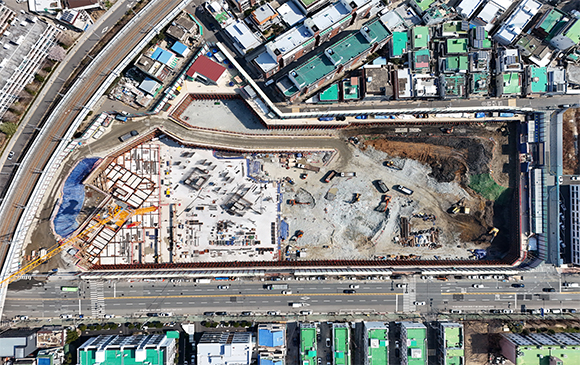

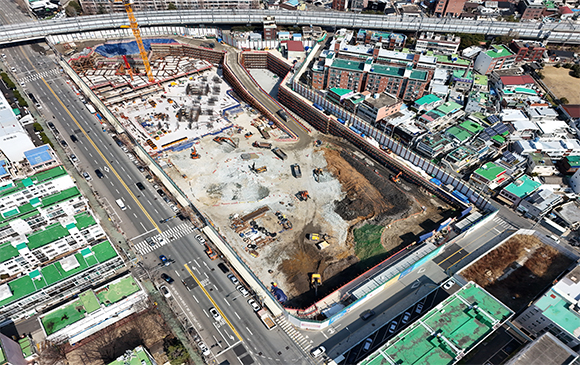

2025.04
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 4월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 현장 토사 반출 및 암반출 작업
띠장 설치 작업 및 어스앙카 천공 및 강선 삽입 작업
101동 주동부 및 주변 주차장 파암 작업
■ 철근콘크리트 공사: 102동 B3F 수직 철근 배근
103동 B2F 슬라브 형틀 작업
104동 B2F 수직 형틀 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

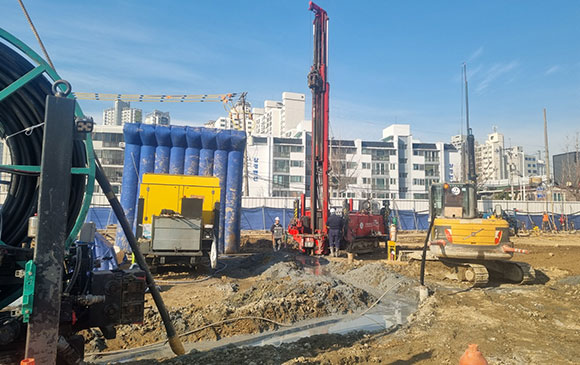

2025.03
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 3월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 현장 토사 반출 및 암반출 작업

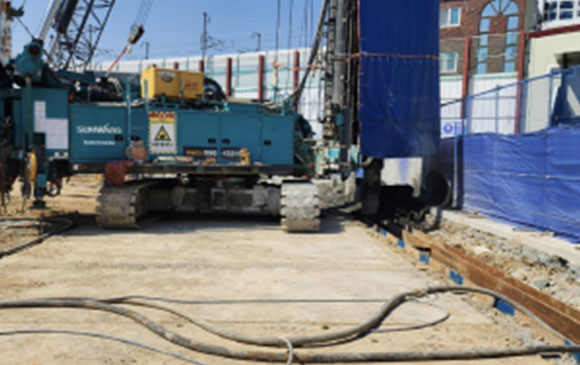

띠장 설치 작업 및 어스앙카 천공 및 강선 삽입 작업
102동 주동부 파암작업
■ 철근콘크리트 공사: 103동 수직 철근 배근 및 벽체 거푸집 작업
104동 슬라브, 합벽 구간 타설
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

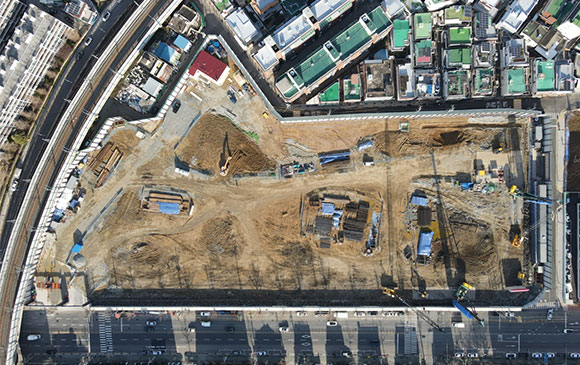

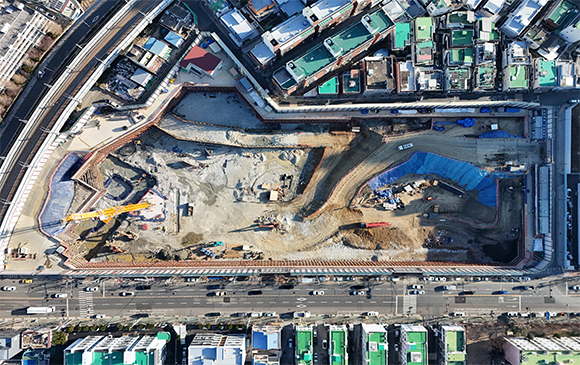

2025.02
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 2월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 현장 토사 반출 및 암반출 작업
띠장 설치 작업 및 어스앙카 천공 및 강선 삽입 작업
103동 주변 주차장 터파기 작업
■ 철근콘크리트 공사: 103동 기초 철근 배근
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

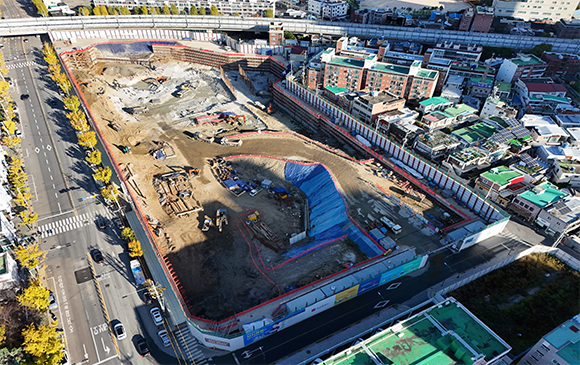

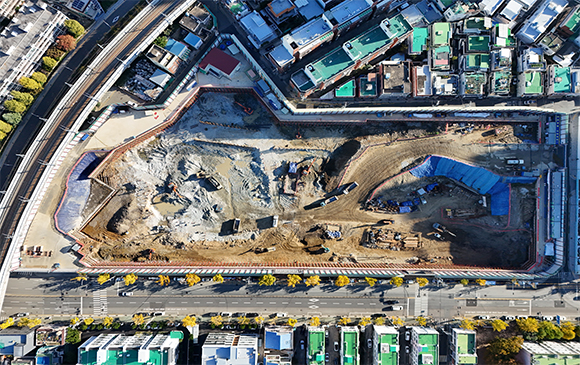

2025.01
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
25년 1월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)

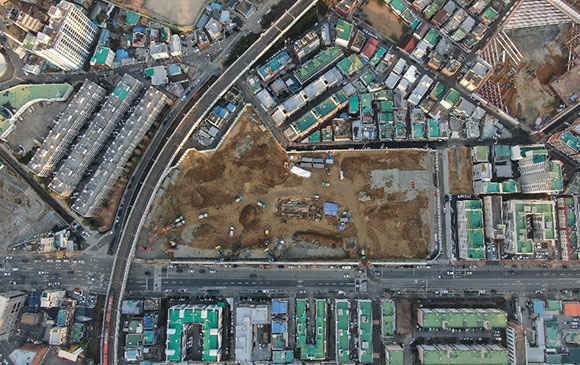

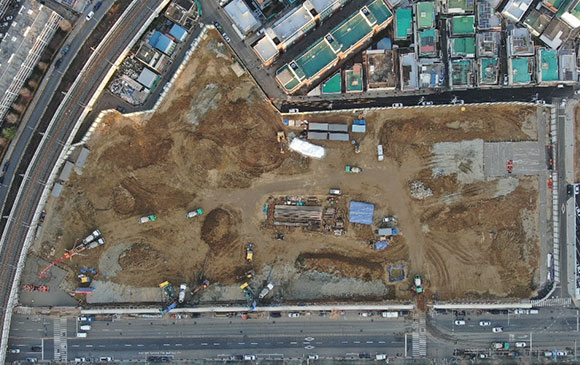

■ 토목공사: 현장 토사 반출 작업

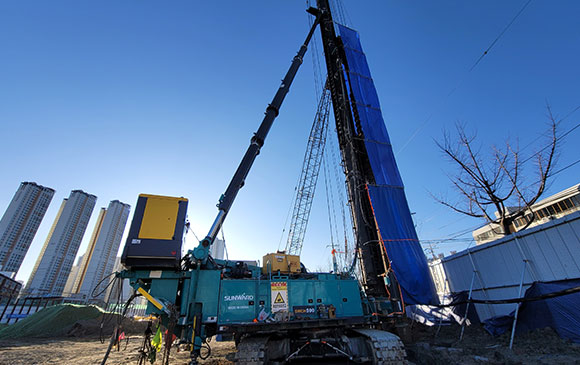

띠장 설치 작업 및 어스앙카 천공 및 강선 삽입 작업
파암작업을 통한 암반출 작업
타이로드 설치 작업
■ 철근콘크리트 공사: 104동 기초 타설 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.12
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
24년 12월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 현장 토사 반출 작업
띠장 설치 작업 및 어스앙카 천공 및 강선 삽입 작업
파암작업을 통한 암반출 작업
동터파기 작업(104동)
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

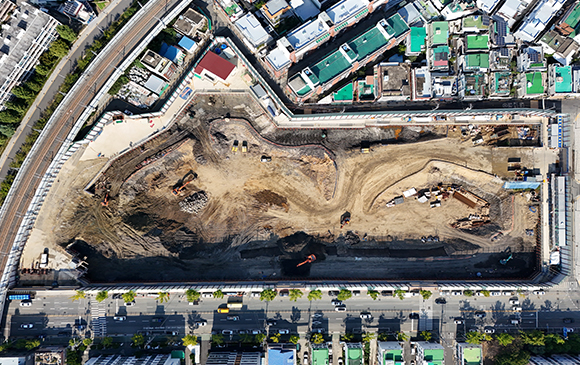

2024.10
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
24년 10월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 현장 토사 반출 작업
띠장 설치 작업 및 어스앙카 천공 및 강선 삽입 작업
파암작업을 통한 암반출 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.09
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
24년 9월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 현장 토사 반출 작업
띠장 설치 작업 및 어스앙카 천공 및 강선 삽입 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.08
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
24년 8월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 현장 토사 반출 작업
띠장 설치 작업 및 어스앙카 천공 및 강선 삽입 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

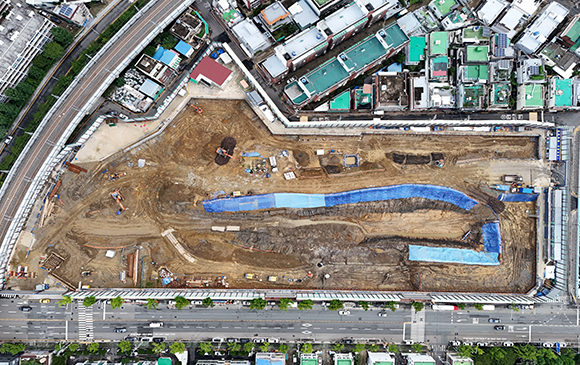

2024.07
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
24년 7월 말 기준 공사진행현황 대해 알려드립니다.
■ 현장소개
1) 현장명 : 동래 롯데캐슬 시그니처
2) 공사기간 : 23.12月 ~ 27년 9月
3) 규모 : 지하3~지상47층,870세대
4) 시공사 : 롯데건설(주)
■ 토목공사: 현장 토사 반출 작업
띠장 설치 작업 및 어스앙카 천공 및 강선 삽입 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.06

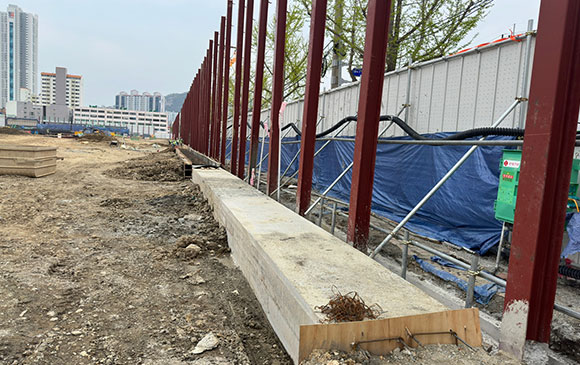

안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.

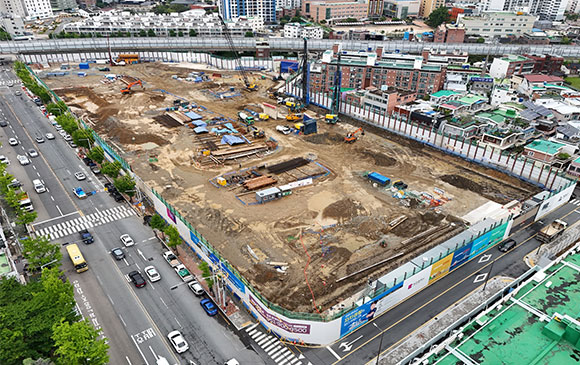

24년 6월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사: 현장 북서측 가시설 흙막이(CIP) 공사
현장 남동측 SMI 차수 공사
현장 토사 반출 작업
띠장 설치 작업 및 어스앙카 천공 및 강선 삽입 작업

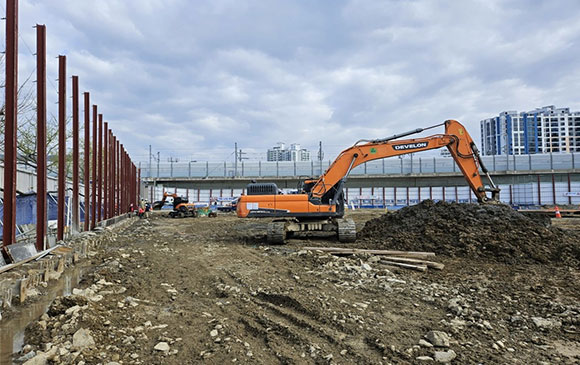

동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

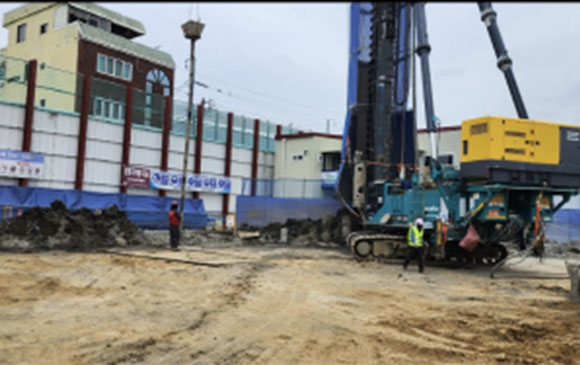

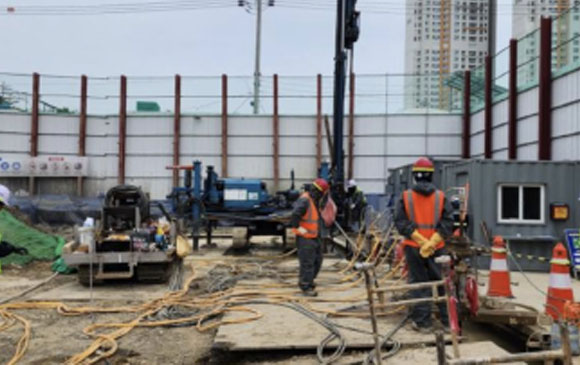

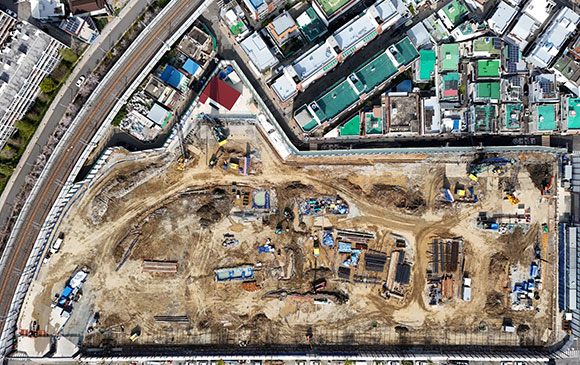

2024.05
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
24년 5월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사: 현장 북서측 가시설 흙막이(CIP) 공사
현장 남동측 SMI 차수 공사
현장 토사 반출 작업
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.04
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
24년 4월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사: 현장 북동측 가시설 흙막이(CIP) 공사
현장 남동측 SMI 차수 공사
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

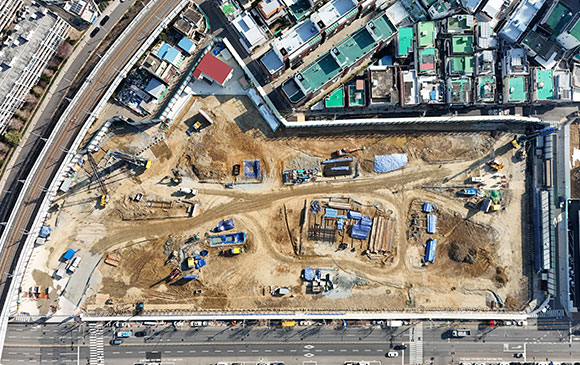

2024.03
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
24년 3월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사: 현장 북동측 가시설 흙막이(CIP) 공사
■ 지열공사: 현장 서측 지열공사 천공 작업 공사
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.02
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
24년 2월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사: 부지 남측 가시설 흙막이(CIP) 공사
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
2024.01
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 말 착공하여 현재 토공사를 진행하고 있습니다.
24년 1월 말 기준 공사진행현황 대해 알려드립니다.
■ 토목공사: 부지 동측 가시설 흙막이(CIP) 공사
동래 롯데캐슬 시그니처 현장에서는 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.

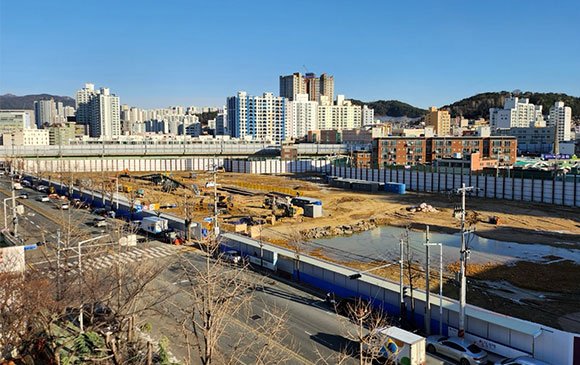

2023.12
안녕하세요. 동래 롯데캐슬 시그니처 현장입니다.
당 현장은 2023년 12월 현재 가설휀스 설치 공사를 마무리하였고, 토공사에 착수하였습니다.
23년12월 말 기준 공사진행현황에 대해 알려드립니다.
■ 가설공사 : 가설휀스 및 게이트 설치 완료, 가설전기,수도공사 中
■ 토공사 : 흙막이 공사를 위한 부지정리 작업, 흙막이 장비 반입 및 조립
동래 수안동에 선보이는 롯데캐슬로서, 동래 롯데캐슬 시그니처 현장 직원 및 근로자 일동은 최고의 품질로 고객님의 성원에 보답할 수 있도록 항상 최선을 다하겠습니다.
