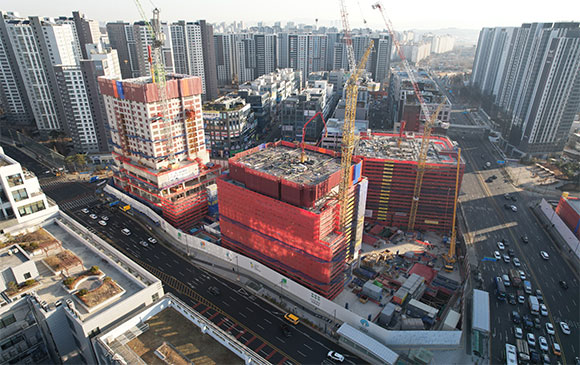

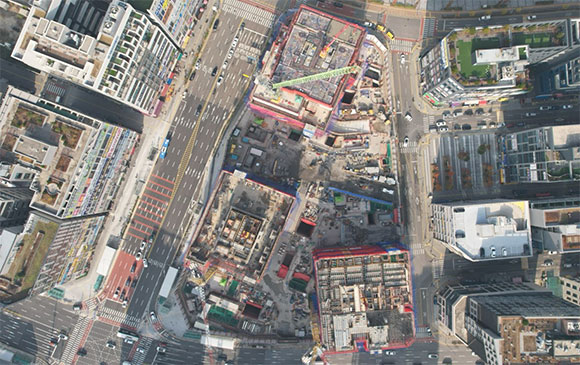

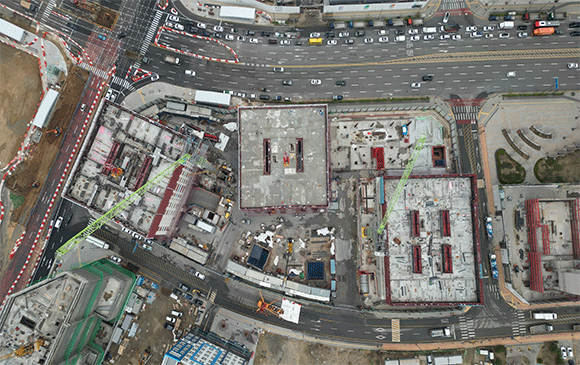

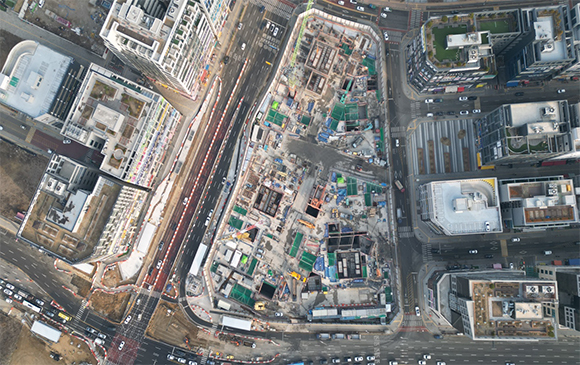

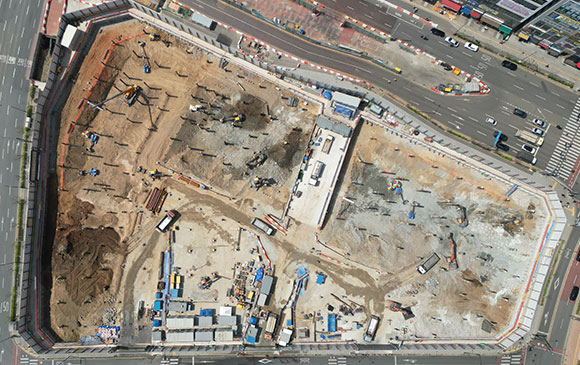

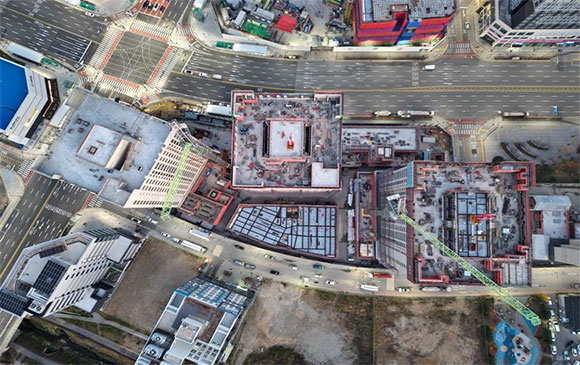

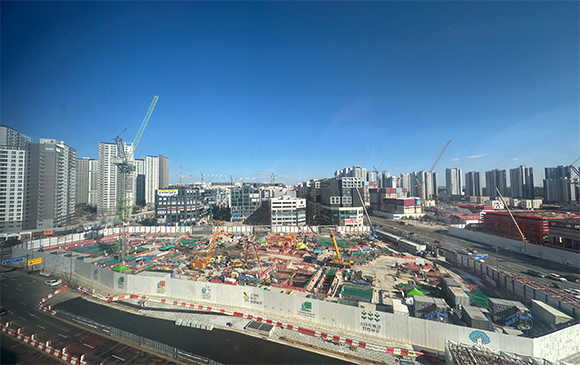

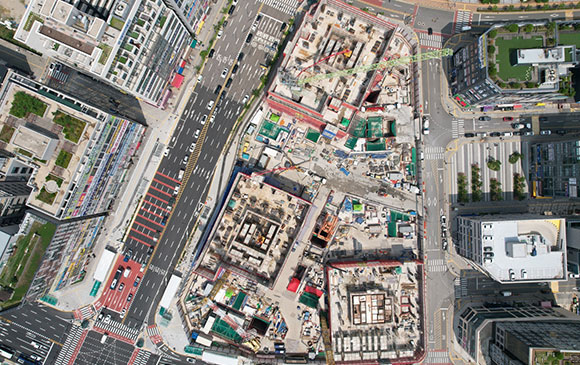

공사현황
HOME 공사안내 공사현황
전체공정률

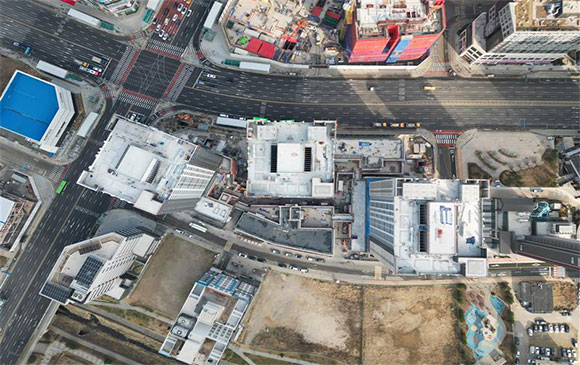

72.86%

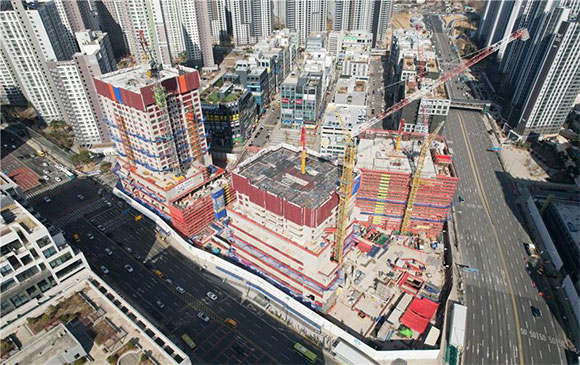

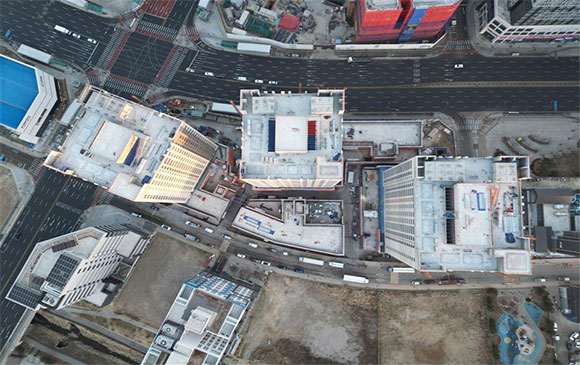

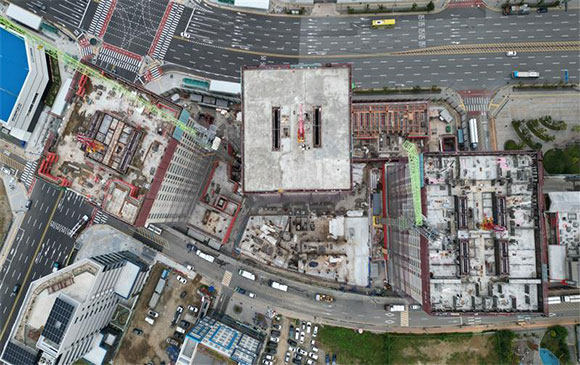

2026.03
당 현장은 2023년 03월 착공하여 현재 철근콘크리트 및 마감공사를 진행하고 있습니다.
26년 3월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (87.22%)
■ 건축공사
① 세대 내부 마감 작업 (내장,타일,일반/주방가구,도배 외)
② 1~2층 AL창호 및 SHEET 공사 진행
③ 판매시설 내/외부 마감 공사
④ 상영관 구조물 및 내부 마감
⑤ 외부 도장공사
⑥ 지하주차장 벽체/바닥 도장공사
■ 전기/설비공사
① 지하주차장 및 단위세대 배관 공사
② 각 동 엘레베이터 설치 작업
③ 각 동 세대 통신 결선
넥스티엘 Ⅲ (58.50%)
■ 건축공사
① B6F 흡음뿜칠 작업
② B1F~1F 철근배근 및 거푸집 설치, 타설
③ 301동 20층 타설
④ 판매시설 3F 바닥 타설
⑤ 5F~14F PL창호 공사
■ 전기/설비공사
① 지하주차장 및 판매시설, 단위 세대 배관 공사
고객님들의 관심과 성원에 감사드리며, 검단신도시 내 최고의 오피스텔을
만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

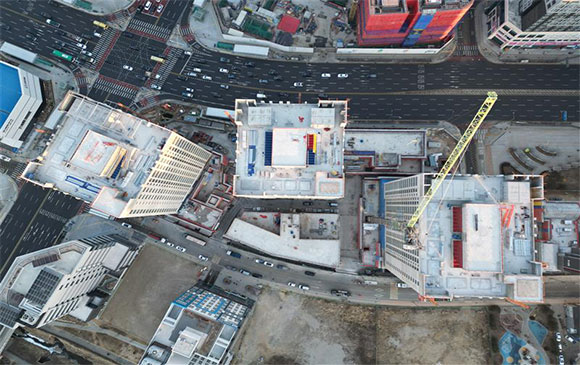

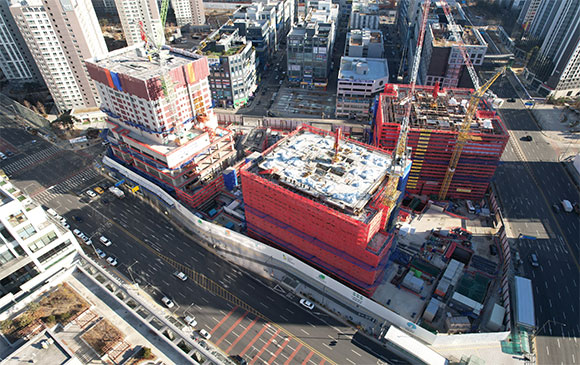

2026.02
당 현장은 2023년 02월 착공하여 현재 철근콘크리트 및 마감공사를 진행하고 있습니다.
26년 2월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (84.52%)
■ 건축공사
① 세대 내부 마감 작업 (내장,타일,가구,방수,석공사 외)
② 1~2층 AL창호 및 SHEET 공사 진행
③ 판매시설 내/외부 마감 공사
④ 외부 석재 시공
⑤ 상영관 구조물 및 내부 마감
⑥ 지하주차장 블럭,도장,방수공사 진행
■ 전기/설비공사
① 지하주차장 및 단위세대 배관 공사
② 각 동 엘레베이터 설치 작업
③ 각 동 세대 통신 결선
넥스티엘 Ⅲ (55.40%)
■ 건축공사
① B7F 흡음뿜칠 작업
② B1~B3F 수직재 철근배근 및 거푸집 설치, 타설
③ 301동 17층 타설
④ 판매시설 2F 바닥 타설
⑤ PL창호 및 유리 샘플 설치
■ 전기/설비공사
① 지하주차장 및 판매시설, 단위세대 배관 공사
고객님들의 관심과 성원에 감사드리며, 검단신도시 내 최고의 오피스텔을
만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

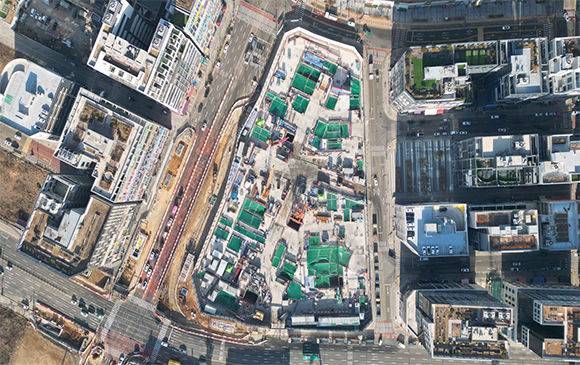

2026.01
당 현장은 2023년 02월 착공하여 현재 철근콘크리트 및 마감공사를 진행하고 있습니다.
26년 1월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (81.43%)
■ 건축공사
① 세대 내부 마감 작업 (조적,내장,방수,방화문,욕실타일,가구 외 시공 진행 중)
② 1~2층 AL창호 및 SHEET 공사 진행
③ 외부 석재 시공
④ 주차장 상판 복합방수 시공
⑤ 커뮤니티 인테리어공사
■ 전기/설비공사
① 지하주차장 및 단위세대 배관 공사
② 각 동 엘레베이터 설치 작업
③ 각 동 세대 통신 결선
넥스티엘 Ⅲ (52.90%)
■ 건축공사
① B2F 철골 내화뿜칠 작업
② B3F 기계실 우레탄 단열뿜칠 작업
③ B4F 코어/합벽 타설
④ 301동 13층 타설
⑤ 판매시설 1F 기둥 철근 배근 및 형틀 작업
■ 전기/설비공사
① 지하주차장 및 판매시설 바닥, 벽체 배관작업
고객님들의 관심과 성원에 감사드리며, 검단신도시 내 최고의 오피스텔을
만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2025.12
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 12월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (78.7%)
■ 건축공사
① 내부 마감 작업 (조적,PL창호,방수,방화문,욕실타일 외 시공 진행 중)
② 커뮤니티 마감 공사 진행 중
③ 외부 석재 시공 중
■ 전기/설비공사
① 지하주차장 및 단위세대 매립배관/ 전등,전열공사 外
넥스티엘 Ⅲ (50.8%)
■ 건축공사
① B1F 기둥 형틀 작업 및 타설
② B3F 기계실 철골 내화뿜칠 작업
③ B3F 워킹타워 기둥 타설
④ B5F 합벽/기둥/계단실/코어 타설
⑤ 301동 10층 타설 및 호이스트 설치
■ 전기/설비공사
① 지하주차장 및 판매시설 바닥, 벽체 배관작업
고객님들의 관심과 성원에 감사드리며, 검단신도시 내 최고의 오피스텔을
만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2025.11
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 11월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (75.4%)
■ 건축공사
① 내부 마감 작업 (조적,PL창호,방수,방화문,타일 외 시공 진행 중)
② 커뮤니티 마감 공사 진행 중
③ 외부 석재 시공 중
■ 토목공사
① 부대토목 관로 공사 진행 중
■ 전기/설비공사
① 지하주차장 및 단위세대 매립배관/ 전등,전열공사 外
넥스티엘 Ⅲ (48.3%)
■ 건축공사
① B1F 합벽 철근 및 형틀 작업
② B2F 코어 타설
③ B4F 수직재 타설
④ B6F~B7F 코어 및 합벽 타설
⑤ 301동 7층 벽/바닥 철근 및 형틀 작업
■ 전기/설비공사
① 지하주차장 및 판매시설 바닥, 벽체 배관작업
고객님들의 관심과 성원에 감사드리며, 검단신도시 내 최고의 오피스텔을
만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2025.10
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 10월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (73.47%)
■ 건축공사
① 202동 PH2 벽체 철근 배근
② 203동 PH1 및 파라펫 1차 타설
③ 세대 PL창호 시공
④ 세대 단열재 및 경량벽체 시공
⑤ 세대 액체방수 및 주차장 복합방수
⑥ 세대 방화문 시공
⑦ 1~2층 AL-SHEET 및 하지틀 설치
⑧ 203동 외부 석재 시공
■ 전기/설비공사
① 지하주차장 및 단위세대 매립배관/ 전등,전열공사 外
넥스티엘 Ⅲ (46.10%)
■ 건축공사
① B1F~1F 가설철골 해체
② 지하 기초 Con'c 타설
③ B2F, B6F 수직재 타설
④ B1F 경사로 형틀 작업
⑤ 301동 갱폼 반입 및 설치
■ 전기/설비공사
① 지하주차장 및 판매시설 바닥, 벽체 배관작업
고객님들의 관심과 성원에 감사드리며, 검단신도시 내 최고의 오피스텔을
만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

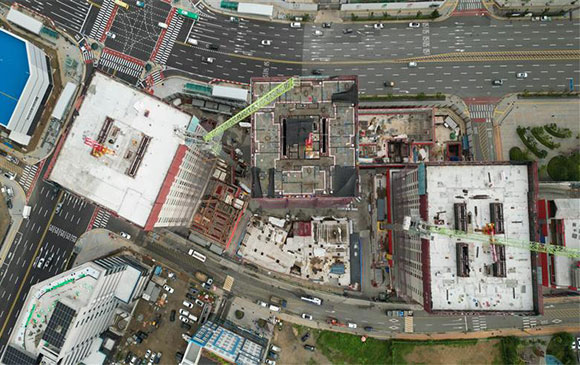

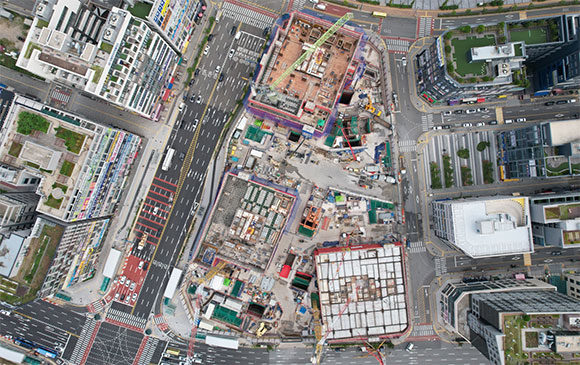

2025.09
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 8월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (70.1%)
■ 건축공사
① 201동 PH1, 소화수조, 옥상구조물 타설
② 202동 ROOF층 바닥 타설
③ 203동 ROOF층 바닥 타설
④ 세대 PL창호 시공
⑤ 세대 단열재 및 경량벽체 시공
⑥ 지하층 방화문 및 PC트렌치 시공
⑦ 지하층 벽체 및 기둥 초벌
⑧ 세대 조적 및 벽타일 시공
⑨ 지하주차장 단열뿜칠 및 보양
■ 전기/설비공사
① 지하주차장 및 단위세대 매립배관/ 전등,전열공사 外
넥스티엘 Ⅲ (43.10%)
■ 건축공사
① 지하 기초 Con'c 타설
② 301동 전이보 타설
③ B3F 수직재 타설
④ B2F 램프벽체 및 경사로 철근 및 형틀 작업
■ 전기/설비공사
① 지하주차장 및 판매시설 바닥, 벽체 배관작업
고객님들의 관심과 성원에 감사드리며, 검단신도시 내 최고의 오피스텔을
만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2025.08
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 8월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (68.00%)
■ 부대토목공사
① 우오수관로 설치
■ 건축공사
① 201동 파라펫 및 PH1 벽체 형틀 설치
② 202동 20F 바닥 타설
③ 203동 18F 바닥 타설
④ B4,B5F 내화 뿜칠 시공 및 보양
⑤ 지하주차장 블록 쌓기 및 단위세대 조적 시공
⑥ 세대 PL창호 설치
⑦ 세대 내 단열재 설치
⑧ 세대 내 방화문 설치 공사
■ 전기/설비공사
① 지하주차장 및 단위세대 매립배관/ 전등,전열공사 外
넥스티엘 Ⅲ (41.80%)
■ 건축공사
① 지하 기초 Con'c 타설
② 301동 4F 벽체 타설
③ B4F 수직재 타설
④ B4F 경사로 벽/바닥 타설
■ 전기/설비공사
① 지하주차장 및 판매시설 바닥, 벽체 배관작업
고객님들의 관심과 성원에 감사드리며, 검단신도시 내 최고의 오피스텔을
만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

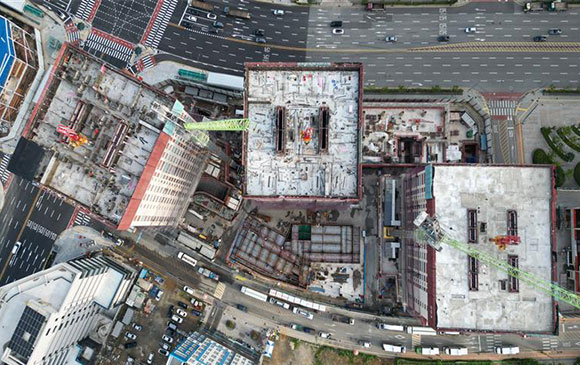

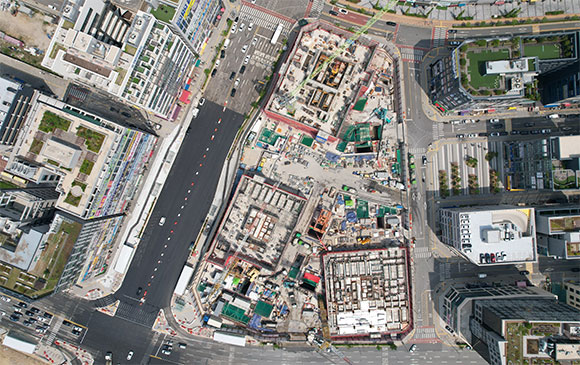

2025.07
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 7월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (64.01%)
■ 건축공사
① 201동 RF 바닥 철근 배근
② 202동 18F 바닥 타설
③ 203동 17F 바닥 타설
④ B4,B5F 내화 뿜칠 시공 및 보양
⑤ 지하주차장 블록 쌓기 및 단위세대 조적 시공
⑥ 세대 PL창호 설치
⑦ 세대 내 단열재 설치
⑧ 세대 내 방화문 설치 공사
■ 전기/설비공사
① 지하주차장 및 단위세대 매립배관/ 전등,전열공사 外
넥스티엘 Ⅲ (39.60%)
■ 건축공사
① 기초 Con'c 타설
② 301동 4F 벽체 형틀 작업
③ B4F~B5F 합벽 타설
④ B5F 경사로 벽/바닥 타설
■ 전기/설비공사
① 지하주차장 및 판매시설 바닥, 벽체 배관작업
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2025.06
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 6월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (61.53%)
■ 건축공사
① 201동 18F 바닥 타설
② 202동 15F 바닥 타설
③ 203동 14F 바닥 타설
④ 세대 조적 및 지하층 블럭 작업
⑤ 세대 PL창호 설치 및 코킹
⑥ 세대 경량틀 및 석고 취부
⑦ 지하층 바닥 침투성 방수 시공
⑧ 지하층 배수판 설치
■ 전기/설비공사
① 지하주차장 및 단위세대 매립배관/ 전등,전열공사 外
넥스티엘 Ⅲ (37.70%)
■ 건축공사
① 기초 Con'c 타설
② 301동 3F 바닥 및 벽체 Con'c 타설
③ 301동 4F 바닥 철근 및 형틀 작업
④ B7F~B1F 수직재 철근 및 형틀 작업, Con'c 타설
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

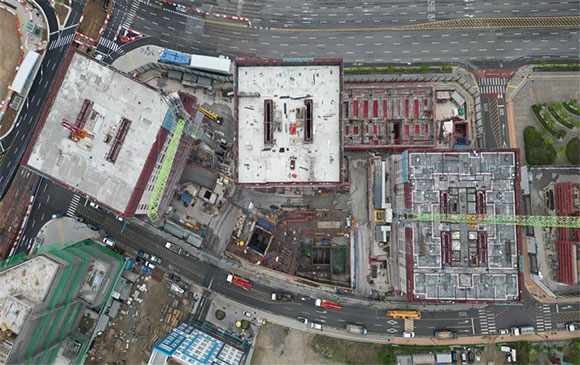

2025.05
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 5월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (58.77%)
■ 건축공사
① 201동 15F 바닥 타설
② 202동 12F 바닥 타설
③ 203동 10F 바닥 타설
④ B4,B5F 내화 뿜칠 시공 및 보양
⑤ 지하주차장 블록 쌓기 및 단위세대 조적 시공
⑥ 세대 PL창호 설치
⑦ 세대 내단열 설치
■ 전기/설비공사
① 지하주차장 및 단위세대 매립배관/ 전등,전열공사 外
넥스티엘 Ⅲ (32.50%)
■ 토목공사
① 토사 및 암반출
② 암천공 및 발파 작업
■ 건축공사
① 기초 Con'c 타설
② 301동 2F 벽체 및 기둥 Con'c 타설
③ 301동 3F 바닥 철근 및 형틀 작업, 데크 설치
④ B7F~B1F 수직재 철근 및 형틀 작업, Con'c 타설
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

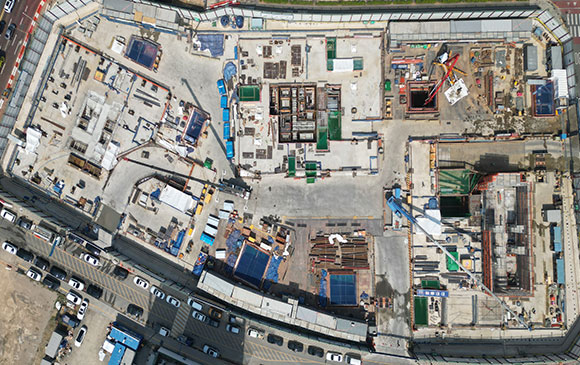

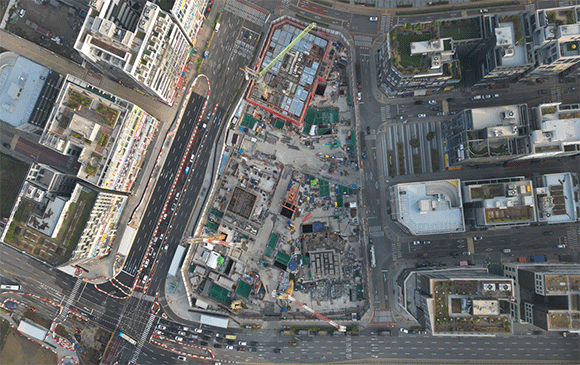

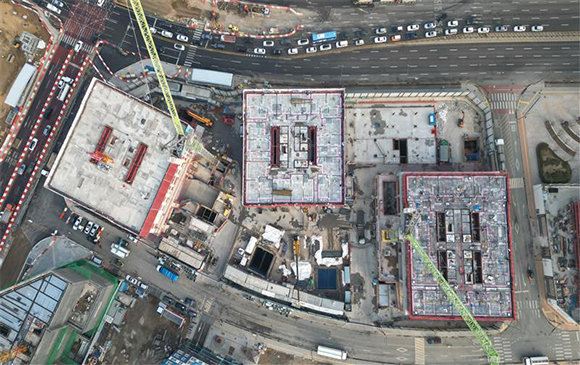

2025.04
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 4월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (55.88%)
■ 건축공사
① 201동 12F 바닥 타설
② 202동 9F 바닥 타설
③ 203동 7F 바닥 타설
④ B2F 내화 뿜칠 시공 및 보양
⑤ 지하주차장 블록 쌓기 및 단위세대 조적 시공
⑥ 세대 PL창호 설치
■ 전기/설비공사
① 지하주차장 및 단위세대 매립배관/ 전등,전열공사 外
넥스티엘 Ⅲ (30.70%)
■ 토목공사
① 토사 및 암반출
② 암천공 및 발파 작업
■ 건축공사
① B6F 바닥 철골 설치
② B6F 바닥 및 301동 2F 바닥 데크 설치
③ B6F 바닥 및 기초 Con'c 타설
④ B1F~1F 수직재 철근 및 형틀 작업, Con'c 타설
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

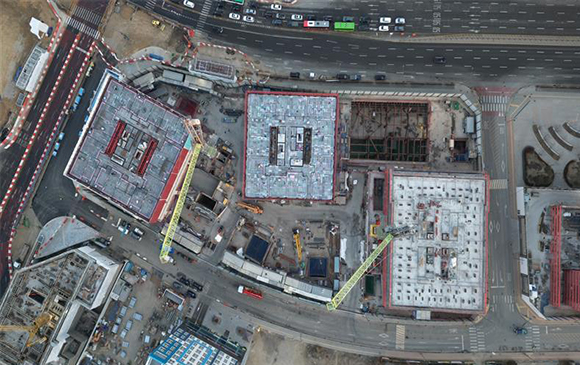

2025.03
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 3월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (53.12%)
■ 건축공사
① 201동 9F 바닥 타설
② 202동 7F 바닥 타설
③ 203동 5F 바닥 타설
④ B2F 내화 뿜칠 시공 및 보양
⑤ B3F 지하주차장 블록 쌓기
■ 전기/설비공사
① 단위세대 및 지하주차장 매립배관 설치
넥스티엘 Ⅲ (29.50%)
■ 부대/토목공사
① 토사 및 암반출
② 암천공 및 발파 작업
■ 건축공사
① B6F 바닥 철골 설치
② B6F 바닥 데크 설치
③ B5F 바닥 타설 완료
④ 1F, B1F, B2F, B3F 수직재 철근 및 형틀 작업, Con'c 타설
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기 위해 전직원이 안전, 품질, 공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

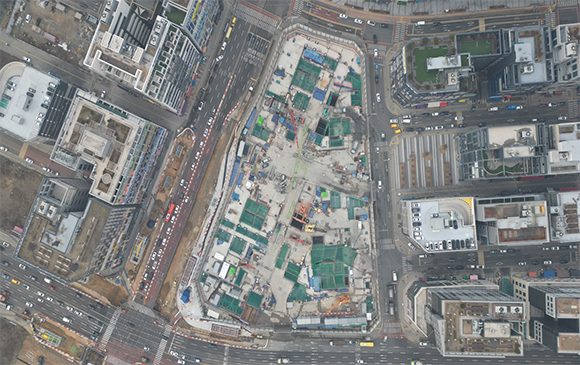

2025.02
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 2월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (50.82%)
■ 건축공사
① 1F Deck-plate 설치
③ 201동 6F 바닥 타설
④ 202동 4F 바닥 타설
⑤ 203동 3F 바닥 타설
⑥ B2F 뿜칠보양 및 B3F 내화뿜칠
⑦ 9105동 5F 바닥 타설
넥스티엘 Ⅲ (27.31%)
■ 부대/토목공사
① 토사 및 암반출
② 암천공 및 발파 작업
■ 건축공사
① B5F 바닥 철골 및 데크 설치
② B5F 바닥 철근 및 형틀 작업, Con'c 타설
③ B1F, B2F, B3F 수직재 철근 및 형틀 작업, Con'c 타설
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을
만들기 위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

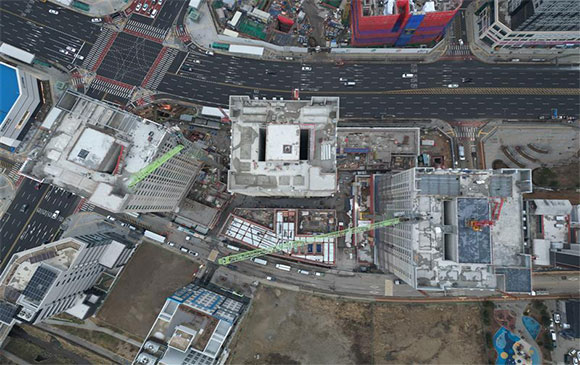

2025.01
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
25년 1월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (49.01%)
■ 부대/토목공사
① 토사 및 암반출
② 암천공 및 발파
■ 건축공사
① B5F Deck-plate 설치
② 1F 철골 설치
③ 201동 5F 바닥 타설
④ 202동 기초 타설
⑤ 203동 2F 바닥 타설
⑥ B3F 지하주차장 내화뿜칠 시공
넥스티엘 Ⅲ (24.84%)
■ 부대/토목공사
① 토사 및 암반출
② 암천공 및 발파 작업
■ 건축공사
① B5F 바닥 철골 및 데크 설치
② B5F 바닥 철근 및 형틀 작업, Con'c 타설
③ B1F, B2F, B3F 수직재 형틀 작업 및 타설
④ 타워크레인#1호기 설치
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기
위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2024.12
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
2024년 12월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (46.88%)
■ 부대/토목공사
① 토사 및 암반출
② 암천공 및 발파
■ 건축공사
① B5F Deck-plate 설치
② B5F 철골 설치
③ 201동 4F 바닥 철근 배근
④ 202동 E/V PIT 기초 철근 배근
⑤ 203동 B4F 기둥 철근 배근
넥스티엘 Ⅲ (23.16%)
■ 부대/토목공사
① 토사 및 암반출
② 암천공 및 발파 작업
■ 건축공사
① B4F 바닥 철골 및 데크 설치
② B4F 바닥 철근 및 형틀 작업, Con'c 타설
③ B1F, B2F, B3F 수직재 형틀 작업 및 타설
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기
위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2024.11
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
24년 11월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (44.13%)
■ 부대/토목공사
① 토사 및 암반출
② 암천공 및 발파
■ 건축공사
① B5F Deck-plate 설치
② B5F 철골 설치
③ 201동 B6F 기초 철근 배근
④ 202동 PIT층 바닥 슬라브 철근 배근
⑤ 203동 B6F 슬라브 철근 배근
넥스티엘 Ⅲ (20.65%)
■ 부대/토목공사
① 토사 및 암반출
② 암천공 및 발파 작업
■ 건축공사
① B4F 바닥 철골 설치
② B3F 바닥 데크 설치, 철근 및 형틀 작업
③ B1F, B3F 수직재 형틀 작업 및 타설
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기
위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

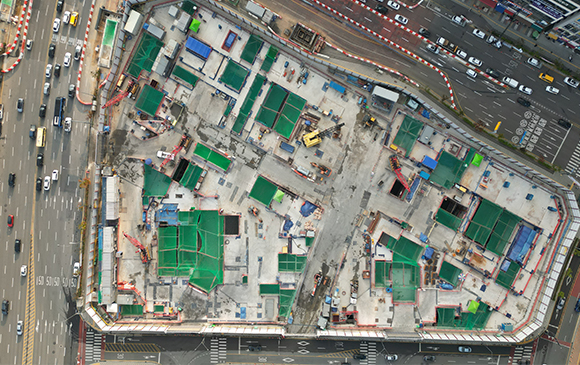

2024.10
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트 외 공사를 진행하고 있습니다.
24년 10월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (41.46%)
■ 부대/토목공사
① 토사 및 암반출
② 암천공 및 발파
■ 건축공사
① B5F Deck-plate 설치
② B5F 철골 설치
③ 201동 2F 기둥 및 슬라브 타설
④ 202동 2F 벽체 타설
⑤ 203동 2F 기둥 타설
넥스티엘 Ⅲ (18.93%)
■ 부대/토목공사
① 토사 및 암반출
② 암천공 및 발파 작업
■ 건축공사
① B3F 바닥철골 설치
② 1F 역레이커 해체
③ B2F 바닥 및 벽체, 기둥 타설
④ B2F 바닥 데크 설치 작업
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기
위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

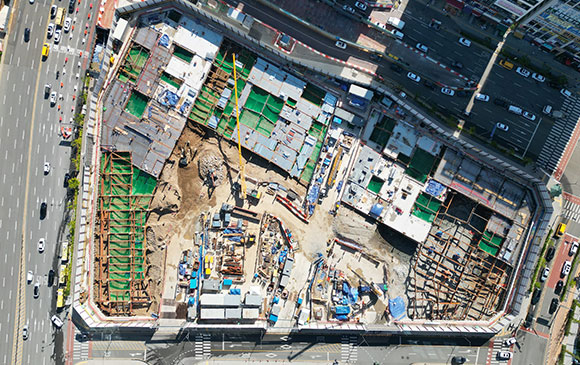

2024.09
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트외 공사를 진행하고
있습니다.
24년 09월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (38.05%) 넥스티엘 Ⅲ (17.39%)
■ 부대/토목공사 ■ 부대/토목공사
① 토사 및 암반출 ① 토사 및 암반출
② 암천공 및 발파 ② 천공 및 발파 작업
■ 건축공사 ■ 건축공사
① B4F Deck-plate 설치 ① B2F 바닥 철골 설치
② B4F 철골 설치 ② B2F Deck-plate 설치
③ 201동 B2F 벽체형틀 작업 ③ B1F 바닥 타설완료
④ 202동 2F 바닥 타설 ④ B2F 바닥 형틀작업 및 Con'c 타설
⑤ 203동 2F 바닥 형틀
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기
위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.

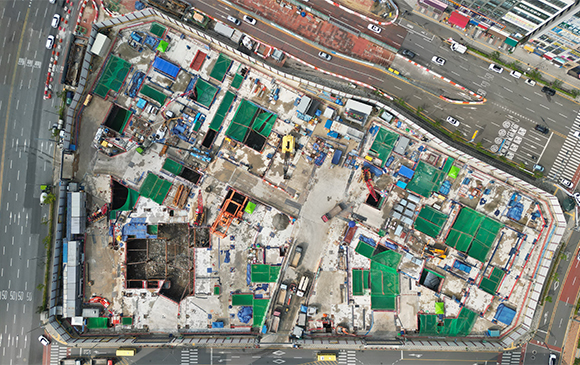

2024.08
당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트외 공사를 진행하고
있습니다.
24년 08월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (36.55%) 넥스티엘 Ⅲ (15.48%)
■ 부대/토목공사 ■ 부대/토목공사
① 토사 및 암반출 ① 토사 및 암반출
② 암천공 및 발파 ② 천공 및 발파 작업
■ 건축공사 ■ 건축공사
① B4F Deck-plate 설치 ① B1F 바닥철골 설치 中
② B4F 철골 설치 ② B1F Deck-plate 설치
③ 201동 2층 기둥 및 타설 ③ B1F 바닥 철근배근, 거푸집 설치, Con'c 타설
④ 202동 2층 바닥 타설
⑤ 203동 B4층 바닥 타설

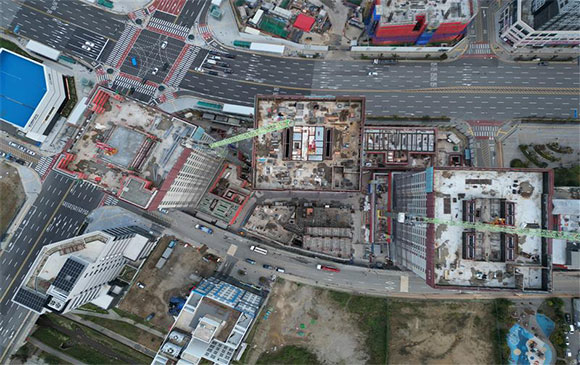

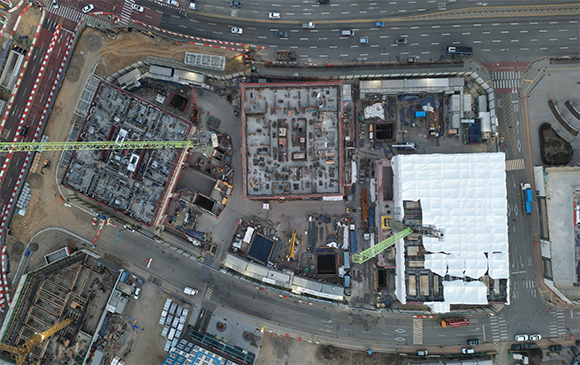

고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기
위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2024.07

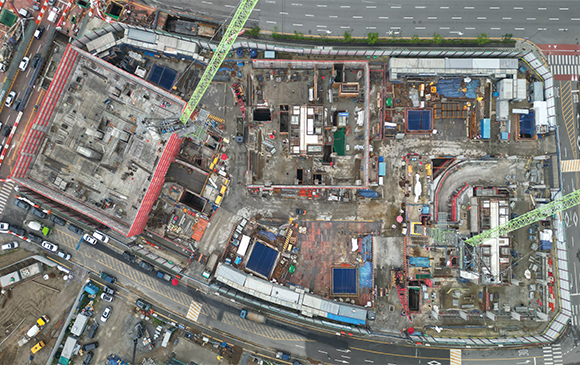

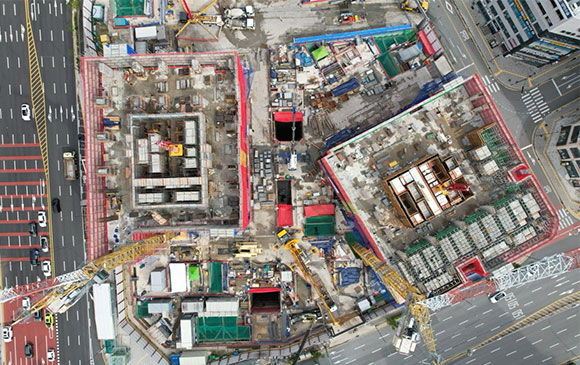

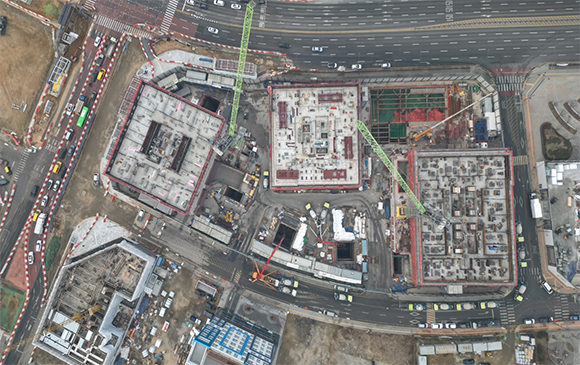

당 현장은 2023년 02월 착공하여 현재 토공 및 철근콘크리트외 공사를 진행하고
있습니다.
24년 07월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (33.7%) 넥스티엘 Ⅲ (14.22%)
■ 부대/토목공사 ■ 부대/토목공사
① 토사 및 암반출 ① 토사 및 암반출
② 암천공 및 발파 ② 천공 및 발파 작업
■ 건축공사 ■ 건축공사
① B3F Deck-plate 설치 ① B1F 역Raker 설치
② B3F 철골 설치 ② 1F 바닥철골 설치완료,B1F 바닥철골 설치 中
③ 201동 B3층 바닥 타설 ③ 1F Deck-plate 설치
④ 203동 1층 기둥 타설 ④ 1F 바닥 철근배근 및 거푸집 설치, Con'c 타설
⑤ 202동 1층 보 형틀 설치
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기
위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2024.06

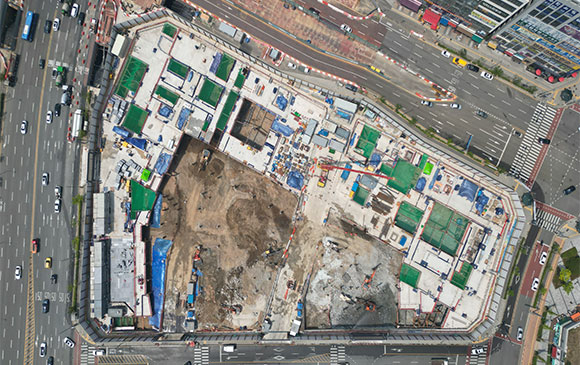

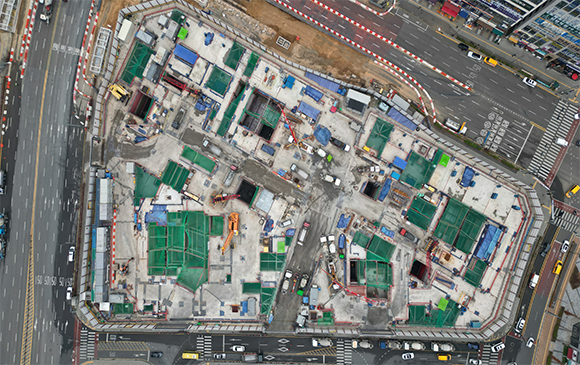

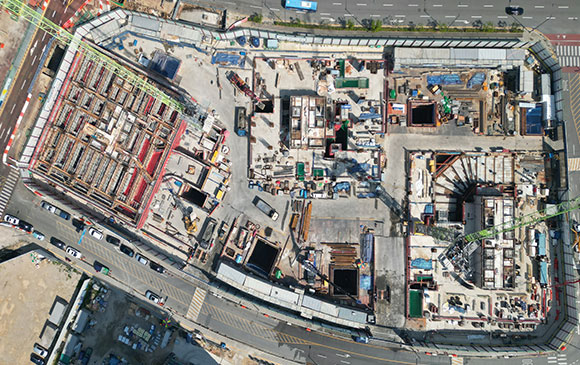

당 현장은 2023년 02월 착공하여 현재 토공 및 철골 공사를 진행하고 있습니다.
24년 06월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (30.93%) 넥스티엘 Ⅲ (12.16%)
■ 부대/토목공사 ■ 부대/토목공사
① 터파기 및 토사반출 작업 ① 터파기 및 토사반출 작업
② 파일 천공 및 발파작업
■ 건축공사 ■ 건축공사
① B2F Deck-plate 설치 ① B1F 역Raker 설치, 1F 메인 철골 설치
② B3F 철골 설치 ② 1F Deck-plate 설치
③ 201동 2층 바닥 철근배근 및 거푸집 타설 ③ 1F 바닥철근 배근 및 거푸집 설치, 타설
④ 202/203동 B1층,1층 기둥철근 배근
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기
위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2024.05

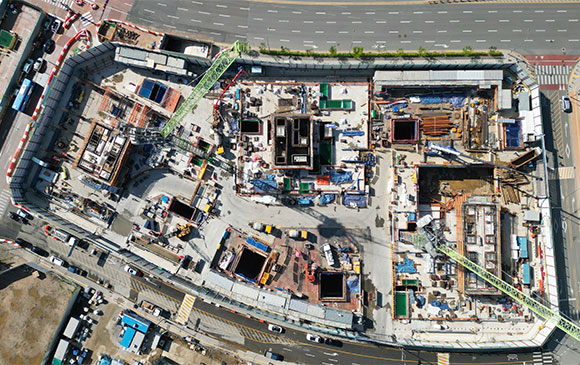

당 현장은 2023년 02월 착공하여 현재 토공 및 철골 공사를 진행하고 있습니다.
24년 04월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (26.90%) 넥스티엘 Ⅲ (10.45%)
■ 부대/토목공사 ■ 부대/토목공사
① 터파기 및 토사반출 작업 ① 터파기 및 토사반출 작업
■ 건축공사 ■ 건축공사
① B2F Deck-plate 설치 ① 1F 철골설치
② B2F 철골 설치 ② 1F Deck-plate 설치
③ 201동 1층 코어 및 기둥 타설 ③ 1F 바닥철근 배근 및 거푸집 설치, 타설
④ 202동 B1층 슬라브 타설
⑤ 203동 1F 기둥 철근 배근
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기
위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2024.04

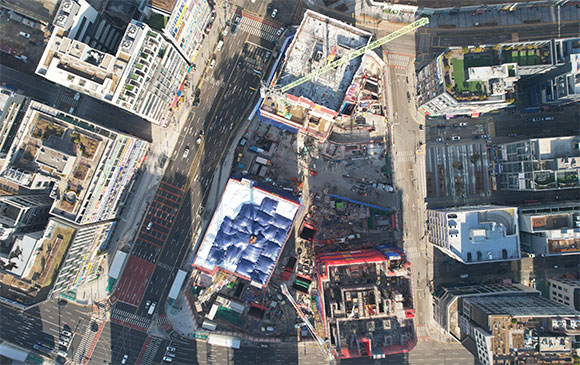

당 현장은 2023년 02월 착공하여 현재 토공 및 철골 공사를 진행하고 있습니다.
24년 04월 말 기준 공사진행현황 대해 알려드립니다.
넥스티엘Ⅰ, Ⅱ (25.84%) 넥스티엘 Ⅲ (9.73%)
■ 부대/토목공사 ■ 부대/토목공사
① 터파기 및 토사반출 작업 ① 지하 1층 터파기 및 토사, 암반출 작업
② 지하 1층 발파 천공 및 발파 작업
■ 건축공사 ■ 건축공사
① B2F Deck-plate 설치 ① 자재 반입 및 지상 1층 메인 자재 설치 작업
② B2F 철골 설치
③ B1F 벽체 및 기둥 철근 배근 및 타설
④ B2F 바닥 철근 배근 및 타설
⑤ 1F 벽체 철근 배근 및 거푸집 설치
⑥ T/C 2호기 설치
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기
위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
2024.03

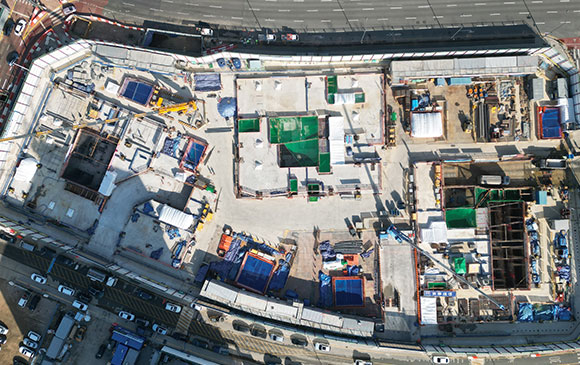

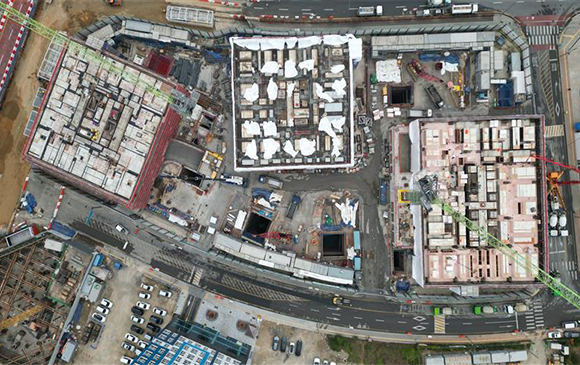

당 현장은 2023년 02월 착공하여 현재 토공 및 흙막이 공사를 진행하고 있습니다.
24년 03월 말 기준 공사진행현황 대해 알려드립니다.
■ 부대/토목공사
① 터파기 및 토사반출 작업
■ 건축공사
① B1F Deck-plate 설치
② B2F 철골 설치
③ B1F 벽체 및 기둥 철근 배근 및 타설
고객님들의 관심과 성원에 감사드리며, 검단신도시내 최고의 오피스텔을 만들기
위해 전직원이 안전,품질,공정관리에 만전을 기하고 있습니다.
최선의 품질로 보답드리겠습니다. 감사합니다.
